林立的吊塔、轰鸣的机器、穿梭的车辆、忙碌的工人,在四川能投中江燃气发电工程项目施工现场,一派繁忙的景象,处处充满了生机、迸发着活力。

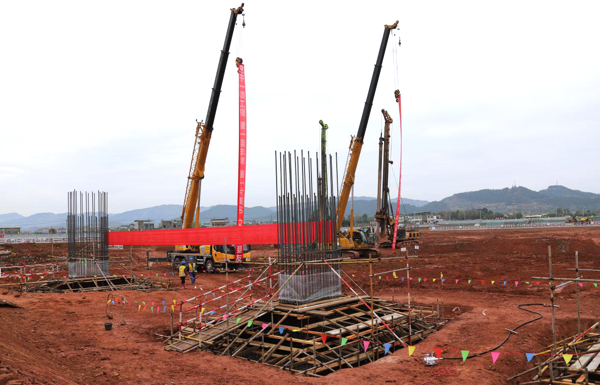

图:工程施工现场
人勤春来早,奋蹄赶秋实。中江燃气发电项目坚持“开局就是决战,起步就是冲刺”,落实党建引领,优化施工方案,扎实推进工程进度,于2023年1月3日全面开工,在第一季度完成投资3.085亿元,占一季度计划1.75亿元的176.28 %,占年度投资计划10亿元的30.85%,形象进度于2023年3月27日完成主厂房基础第一方混凝土浇筑,较节点目标提前4天。圆满实现了一季度项目建设“开门红”“开门稳”。
党建引领,“我是党员我先行”
在中江燃气发电项目的建设工地、公司内部,各个岗位都有党员的身影。公司聚焦党支部、党员两个作用的发挥,以将“红色力量”转化为发展的“动力引擎”为目标,找准推动党建与发展融合的切入点,建立“党政同责、一岗双责、齐抓共管、失职追责”的责任制,大力开展党员先锋岗、党员责任区、党员突击队等活动。
“我是党员我先行”,在面对手续办理、后勤保障、外部协调、工程建设等关键时间节点,党员身先士卒,冲锋在前,主动放弃休息时间,坚守生产一线,加班加点赶工期,实施“晴天抢干、雨天巧干”的多模式作业,力争天天有变化,月月有进展,全力推动项目高起点、高标准建设,努力推进政府解决供地、用气等问题。
图:党建暨党风廉政建设和反腐败工作会现场
多方联动,跑出能投中江加速度
为确保第一季度任务圆满完成,公司上下发挥敢拼敢抢,敢上敢干的精神,强化时间观念和效率意识,通过日报告、周例会、月小结、季评议,按照“表格化、图表化、可量化、可视化”和“定目标、定责任、定标准、定时限”要求,与各参建单位逐项制定任务书、时间表、路线图,倒排工期、挂图作战,跑表计时、对账销号,全力提速增效。同时积极配强资源力量,优化施工组织,加强现场调度,卡实节点、细化分工,能早不晚、能快不慢,千方百计往前赶、争主动,按照里程碑节点计划,完成生产区以及业主营地、厂外补水管线一二级进度计划的编制;提前完成生活区临建;一季度总平土石方开挖已累计完成10万余平方米;总平道路基层已全部换填完毕,级配石已铺设一部分;进场道路已完成混凝土面层的浇筑。亮眼的成绩背后包含着中江燃气发电项目人的辛勤付出,实实在在的举措让中江燃气发电项目建设跑出了能投中江加速度。

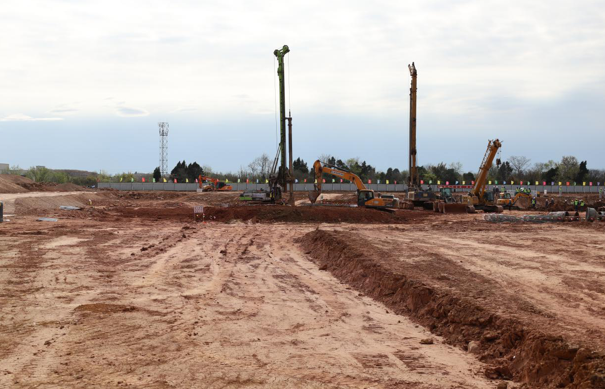

图:第一方混凝土浇筑现场
多措并举,为项目建设保驾护航
项目建设,安全先行。公司全面落实电力集团2023年度重点安全工作部署安排,于2023年1月17日成立德阳(中江)燃气发电工程安委会,召开第一次安委会主任会议和第一次安委会,签订完成公司全员安全生产及环保目标责任书,号召全体管理人员常怀敬畏,崇真务实,全面筑牢安全生产防线。各参建单位负责人高度重视安全生产工作,积极发挥带头作用,强化安全教育培训,引导全员提升安全素质。公司安委会层层压实责任,组织开展安全生产专项检查,全面排查安全隐患,以安全标准化建设为抓手,引入专业化团队,以安全生产、环境保护标准化为核心,从办公区、生活区到施工现场,精心组织,高标准严要求,施工过程明确各项施工目标责任,严格执行公司安全标准化手册要求,为项目建设保驾护航。
图:2023年安委会第一次会议
春光无限好,奋斗正当时!2023年是全面贯彻落实党的二十大精神的开局之年,是“十四五”规划承上启下的关键之年,中江燃气发电公司将进一步提高发展坐标,在保证完成全年各项工作目标任务的同时,以踔厉奋发、笃行不怠的姿态,以只争朝夕、时不我待的紧迫感,大干新一年、再创新佳绩,为实现电力集团高质量发展作出新的更大贡献!
