9月9日,随着德阳(中江)燃气发电工程1号机定子顺利吊装就位,四川能投中江燃气发电项目三大主机本体设备安装全面展开。

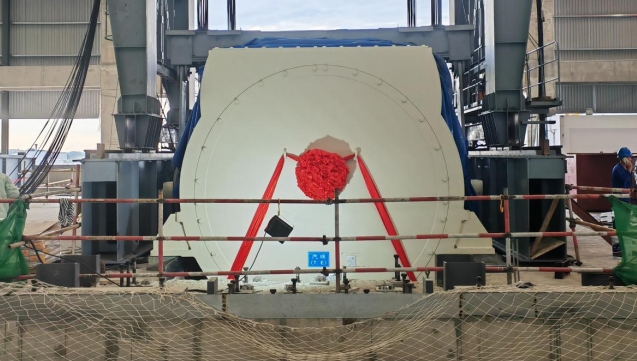

中江项目发电机定子由东方电气集团东方电机有限公司制造,定子高4.7米,重370吨。为确保此次定子吊装工作顺利进行,公司组织各相关单位和专家多次讨论研究吊装方案,以发电机定子进场时间点倒排工期,进行全过程反复推演,先后开展了螺栓和台板就位找正、提升钢架和轨道安装、平整度检查、起升装置试运行等一系列工作,制定了各项预防应急措施,确保吊装作业安全有序。吊装过程中,各岗位听从指挥、分工明确、密切配合,1号发电机定子上升至预定高度,经过平移调整后缓慢降至台板,整个吊装过程指挥有力、操作精准、安全平稳、一次成功。
1号机组定子顺利吊装就位是中江燃气项目建设中重要里程碑节点之一,标志着项目燃气轮机、汽轮机、发电机、余热锅炉等主要设备进入安装阶段,为机组按期投产发电奠定坚实基础。
